消防工程水系統施工安裝
消防水系統主要包括消火栓和水噴淋兩部分。
1、系統鋼管安裝的一般規定
鋼管直徑D≤100時采用絲扣連接;
鋼管直徑D>100時采用法蘭或卡箍連接;
立管支架每層設置一個;
水平管道支架控制在1.8~5m間距布置,成排布置時共同一支架;
噴淋支管末端長度大于0.7m時,應增設一個吊架,且離噴頭距離0.3m。
當管子的公稱直徑等于或大于50mm時,每段配水平干管或配水管設置防晃支架不應少于1個,當管道改變方向時,應增設防晃支架。
消防工程水系統施工安裝
系統施工執行標準:
《建筑設計防火規范》(GBJ16-87)
《高層民用建筑設計防火規范》(GB50045-95)
《自動噴水滅火系統設計規范》(GB50084-2005)
《自動噴水滅火系統施工及驗收規范》(GB50261-96)
等國家有關的安裝工程技術規范
消防水系統主要包括消火栓和水噴淋兩部分。
1、系統鋼管安裝的一般規定
鋼管直徑D≤100時采用絲扣連接;
鋼管直徑D>100時采用法蘭或卡箍連接;
立管支架每層設置一個;
水平管道支架控制在1.8~5m間距布置,成排布置時共同一支架;
噴淋支管末端長度大于0.7m時,應增設一個吊架,且離噴頭距離0.3m。
當管子的公稱直徑等于或大于50mm時,每段配水平干管或配水管設置防晃支架不應少于1個,當管道改變方向時,應增設防晃支架。

2、消火栓系統安裝工序:

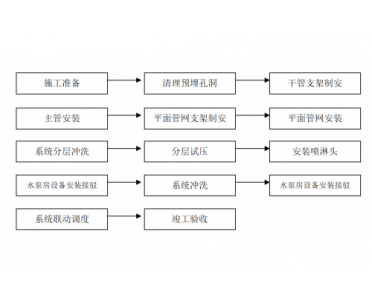

3、水噴淋系統安裝工程
4鋅鋼管安裝
本工程消火栓和水噴淋系統鋼管全部采用鍍鋅鋼管,施工前,應按平面圖核對其敷設走向,是否與其他專業的管線相矛盾,如果存在相交而圖中不明確時,應請監理工程師會同設計代表現場確認解決方法,變動較大時,應在接到設計變更通知后方實施;變更較小時,則可三方在施工圖紙上簽字認可后可實施。
鋼管施工在確認連接方式后即可下料,本工程全部采用機械下料,安排專人負責放線下料工作,已經下料的鋼管按不同長度分開有序堆放,做到下料、套絲、堆放在連續進行,負責安裝的人員應按放線平面組織施工,配合有序,隨時調整下料長度。
主管安裝采用自下而上施工方法,即所有管段在第一層進行絲按或法蘭連接,主管到達天面層后應及時固定支架,在確認支架固定符合要求后方可松拆拉升葫蘆。
主管穿過墻體或樓板時應加設套管;套管長度不得小于墻體厚度或應高出樓面或地面50mm。穿過建筑物的變形縫時應設置柔性套管,套管與管道的間隙應采用不燃材料填塞。水平管網安裝宜設0.002~0.005的坡度,且應坡向排水管。
管道螺紋連接的密封填料應均勻附著在管道的螺絲部分;擰緊螺紋時,不得將填料擠入管道內;連接后,應將連接處處部清理干凈。
5、閥門安裝
系統所有閥門均應按設計標準采購,當閥門直徑等于或小于65mm時采用絲扣閥門;當直徑大于或等于80mm時,應采用法蘭閥門。
水平安裝的閥門,手輪應利于操作布置,法蘭焊縫應作防腐處理,法蘭連接應設S=3~4mm橡膠墊。
信號閥門應安裝在水流指示器前的管道上,與水流指示器之間的距離不應小于300mm。
排氣閥的安裝應在系統管網試壓和沖洗合格后進行;排氣閥應安裝在配水干管頂部、配水管的末端,且應確保無滲漏。
6、消火栓及箱安裝
消火栓箱采用暗裝,消火栓出水口應面對操作方向,栓中心距樓地面1.1m成套消火栓箱應按樣品采購和安裝。
7、濕式報警閥組安裝
(1)、報警閥組前應安裝帶關閉信號的控制閥門;
(2)、報警閥應安裝在便于操作的明顯位置,距室內地面高度為1.2m;兩側與墻的距離不應小于0.5m;下面與墻的距離不應小于1.2m;
(3)、壓力開關應安裝在延遲器上部,動作壓力應滿足系統穩壓和工作壓力要求;
(4)、水力警鈴應安裝在水泵房外墻上,其長度不大于20m,啟動壓力不應小于0.05Mpa。
8、噴淋頭安裝
(1)、閉式噴頭安裝前,應進行密封性能試驗,并以無滲漏無損傷為合格。試驗數量宜從每批中抽查1%,但不得少于5只,試驗壓力為3.0Mpa,試驗時間不得少于3min,當有兩只及以上不合格時,不得使用該批噴頭。當僅有一只不合格時,應再抽查2%,但不得少于10只。重新進行密封性能試驗,當仍有不合格時,亦不得使用該批噴頭;
(2)、地下室無吊頂采用直立型上噴頭;地上層如有吊頂,采用下噴頭,動作溫度68℃;
(3)、噴頭安裝時,濺水盤與吊頂、門、窗、洞口或墻面的距離應符合設計要求;
(4)、噴頭安裝應在系統試壓、沖洗合格后進行。
9、水泵設備安裝
(1)、消防水泵應按設計要求型號標準采購;
(2)、水泵就位前,應核實基礎尺寸、位置、標高應符合設計要求;
(3)、水泵縱、橫向水平度不應超過0.1%,檢測時應以加工面為基礎;
(4)、消防水泵按合器的組裝應按接口、本體、聯接管、止回閥、安全閥、放空管、控制閥的順序進行,止回閥的安裝方向應使消防用水能從消防水泵接合器進入系統。
(5)、水泵接合器應設明確區分消火栓系統和水噴淋系統的標志;
(6)、水泵出水管端應安裝壓力表,壓力表量程為工作壓力的2~2.5倍,壓力表和緩沖管之間應安裝旋塞。
10、系統試壓和沖洗
(1)、系統管網安裝完畢后,應對其進行強度試驗、嚴密性試驗和沖洗;
(2)、消火栓系統按立管分段進行試壓及沖洗;
(3)、噴淋系統按樓層分段進行試壓及中洗;
(4)水壓強度試驗壓力為1.4Mpa,試壓時,測點應設在系統管網的最低點,對管網注水時,應將管網內的空氣排凈,并應緩慢升壓,達到試驗壓力后,穩壓30min,目測管網應無泄漏和無變形,且壓力降不應大于 0.05Mpa為合格;
(5)、水壓嚴密性試驗應在水壓強度和管網沖洗合格后進行,試驗壓力為設計工作壓力1.0Mpa,穩壓24小時應無泄漏為合格;
(6)、系統強度試驗和嚴密性試驗合格后,應及時填寫試壓紀錄,請在場各方代表簽字。
11、系統單體試運轉
(1)、系統施工完成接駁和動力供電正常開通后,應進行單體試運轉;
(2)水源測試:按設計要求核實消防水池的容積,設置高度及消防貯水不作它用的技術措施;消防水泵接合器的數量和供水能力;
(3)、消防水泵調度:以自動或手動方式啟動水泵時,應在5分鐘內投入正常運行;
(4)、報警閥組調試:當其試水裝置放水時,報警閥及時動作,延時不超過90秒后,水力警鈴應發出報警信號,壓力開關動作信號及時啟動噴淋水泵;
(5)排水裝置調試:打開水泵系統排水閥,按系統最大設計流量作排水試驗,并使水泵達到穩定。
12、聯動調試
本系統聯動調試詳見報警聯動系統的調試內容。
